Bau eines Passivhauses / Construction of a passive house

Bauvorhaben

Bau eines Passivhauses in Marquardt, Eschenweg 16
Architekt: Gottfried Wolf, Potsdam

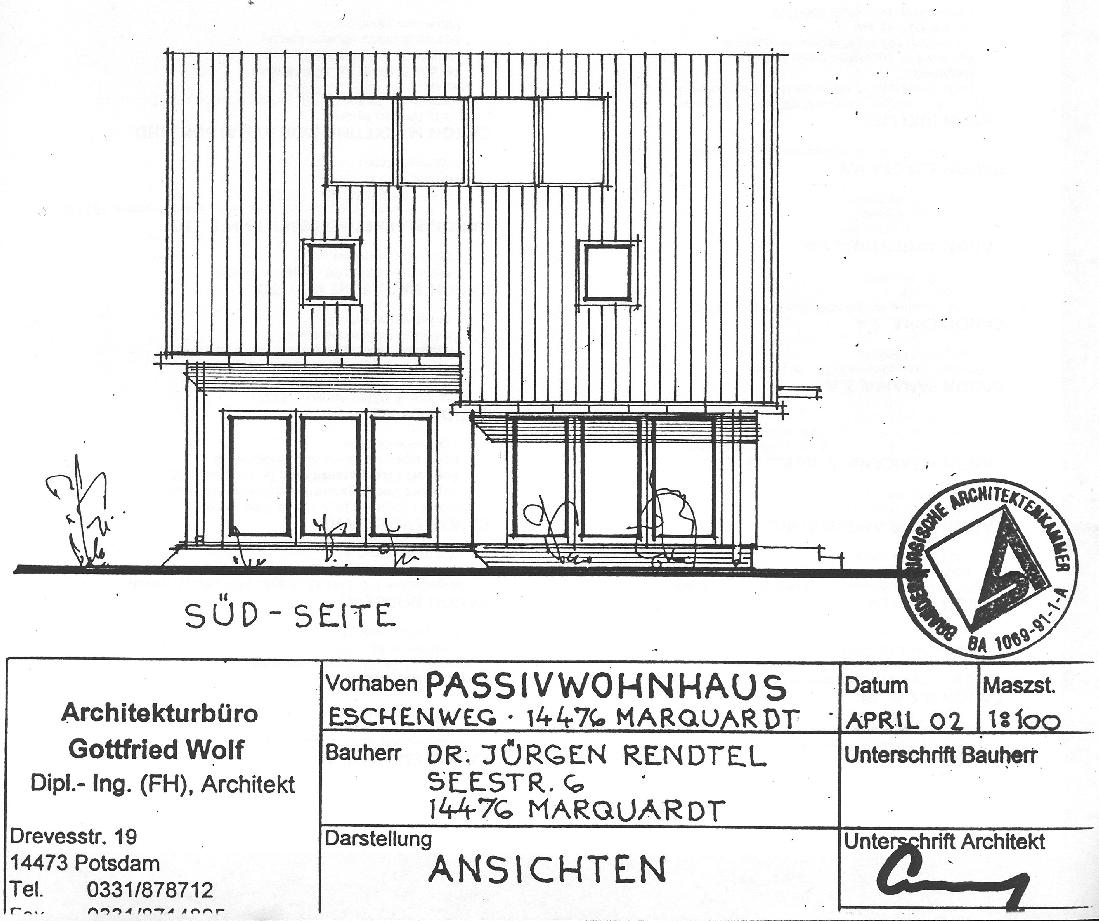

Süd-Ansicht
View from the South.
Ansichten von Ost und West
Views from East and West.

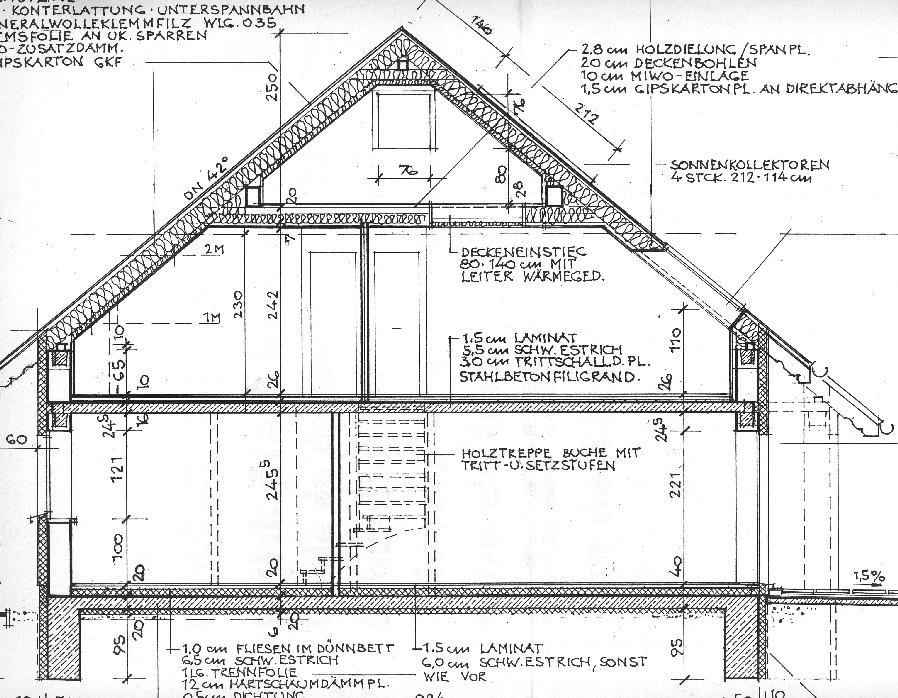

Nord-Süd-Schnitt
North-south section.
Bauausführung: Aktuell-Bau GmbH
Haustechnik: ZWS (Zukunftsorientierte Wärmesysteme)

Aktueller Stand

Bauantrag eingereicht: Juni 2002
Feststellung, dass neuer B-Plan notwendig ist: Dezember 2002
Neuer B-Plan: Mai 2003
Neu-Einreichung des Bauantrages zusammen mit dem B-Plan: Mai 2003
Baugenehmigung: Ende August 2003 (erhalten: Anfang September)
Einmessung und Schnurgerüste: 8. Oktober 2003
Buddelbeginn: 13. Oktober 2003
Bodenaustausch (Kiesbett) fertig: 14. Oktober 2003

Fundament-Vorbereitung/Leerrohre: 16. Oktober 2003
Richtfest: 7. November 2003
Beginn des Einbaus der Haustechnik: 22. November 2003
Haustechnik fertig: 19. Dezember 2003

13. Oktober 2003: Beginn Erdarbeiten und Kiesbett
13 October 2003: digging a hole and filling it with sand

Fundamentierung

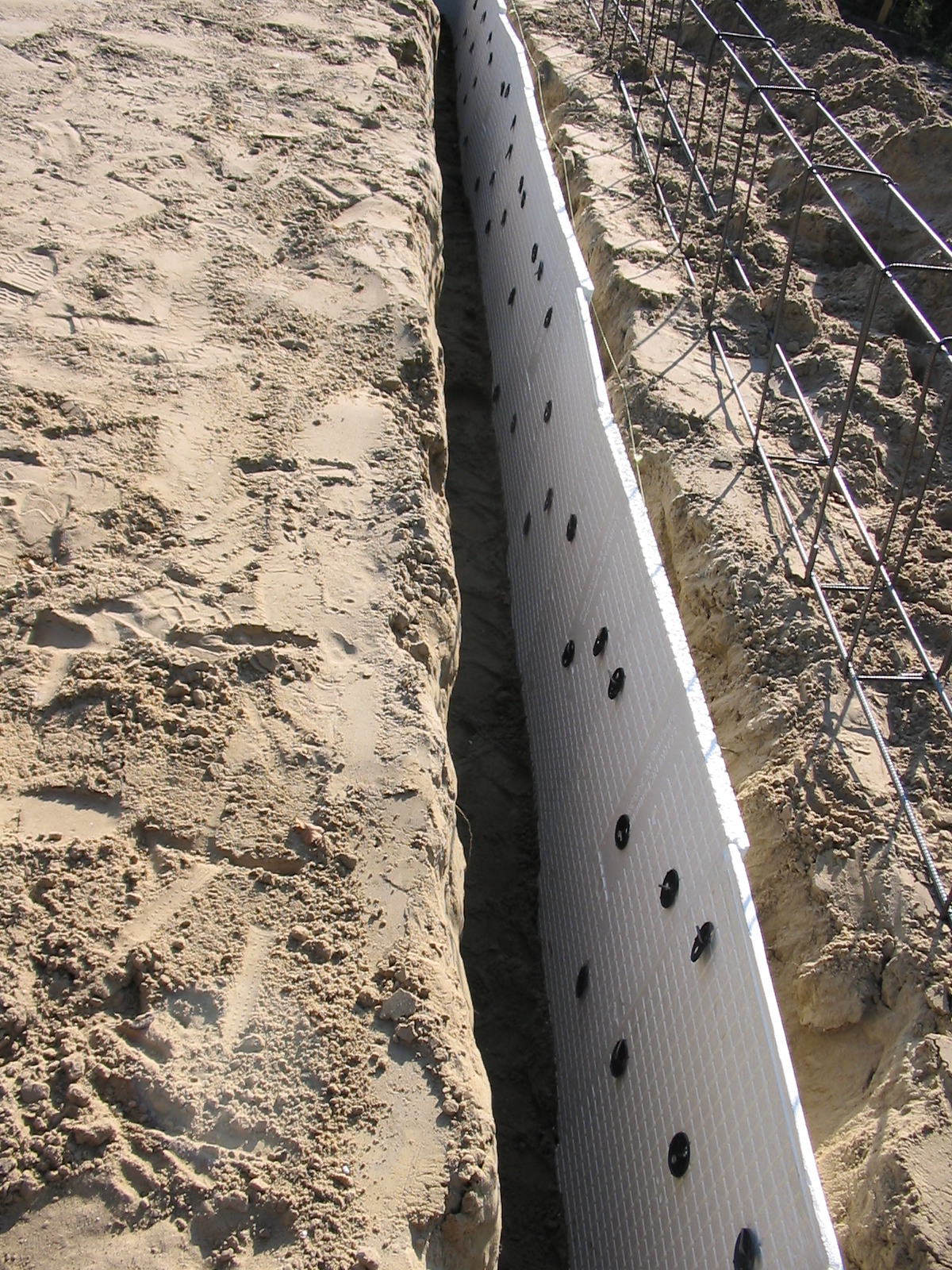

Foundation works

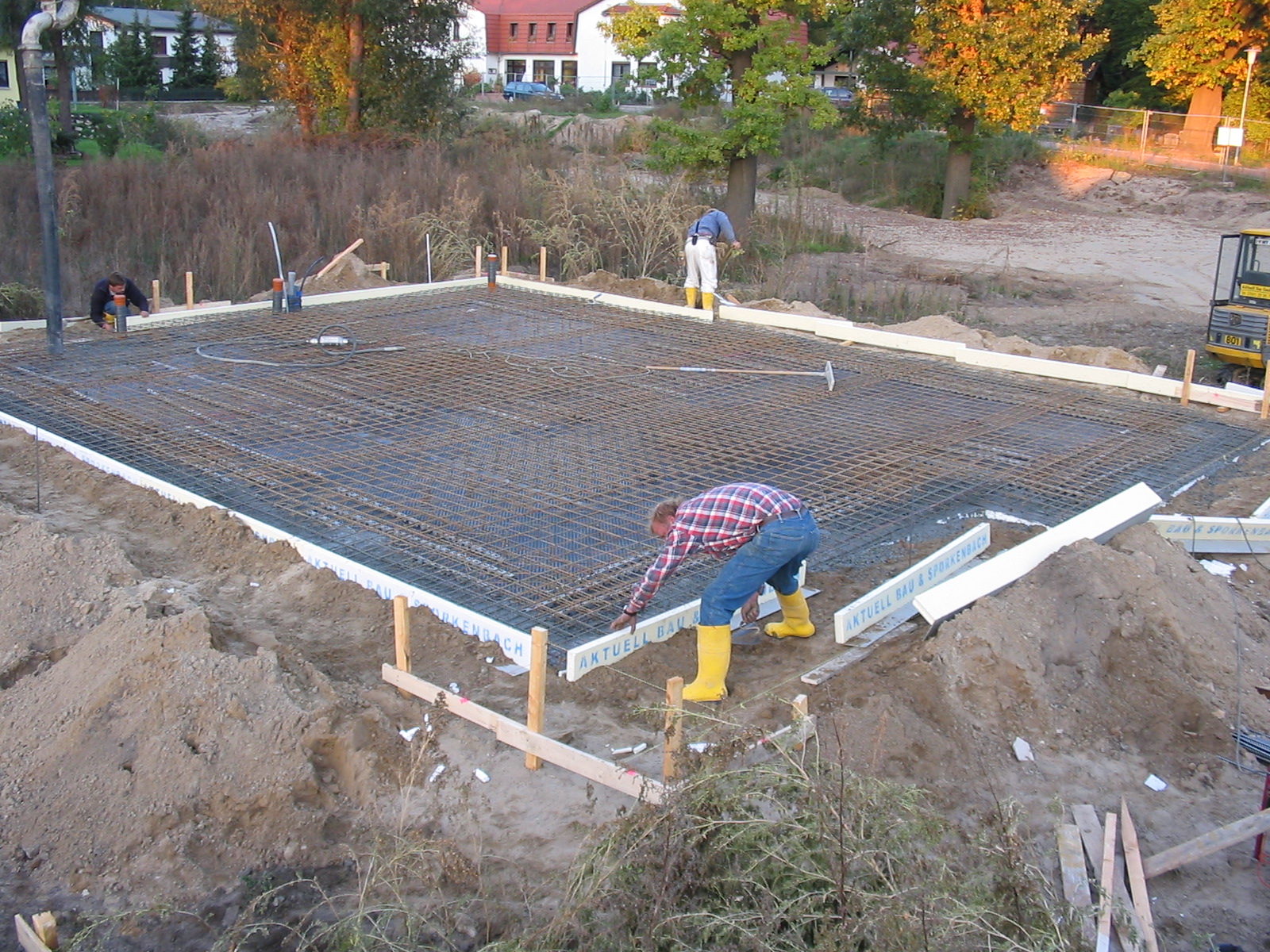

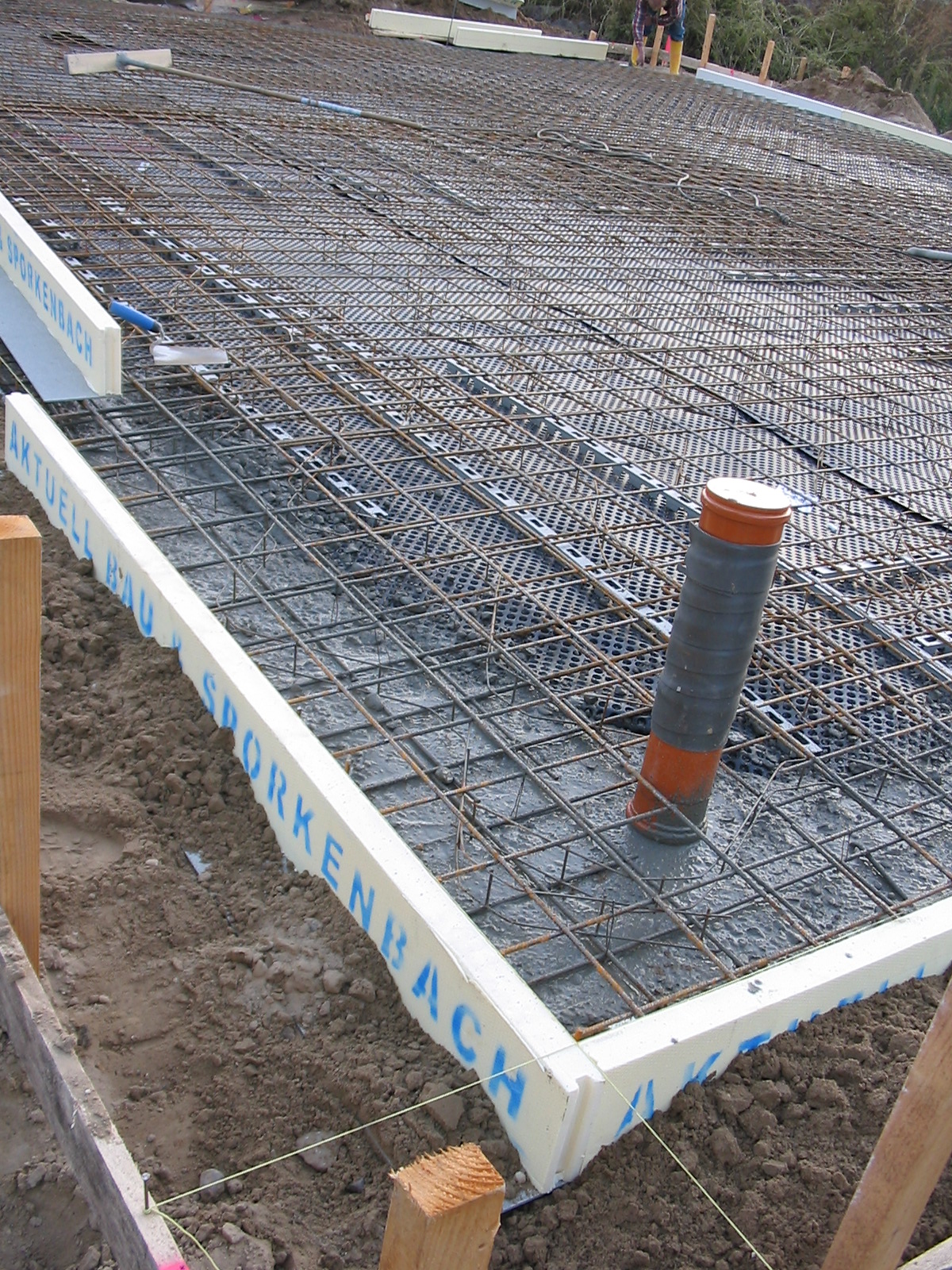

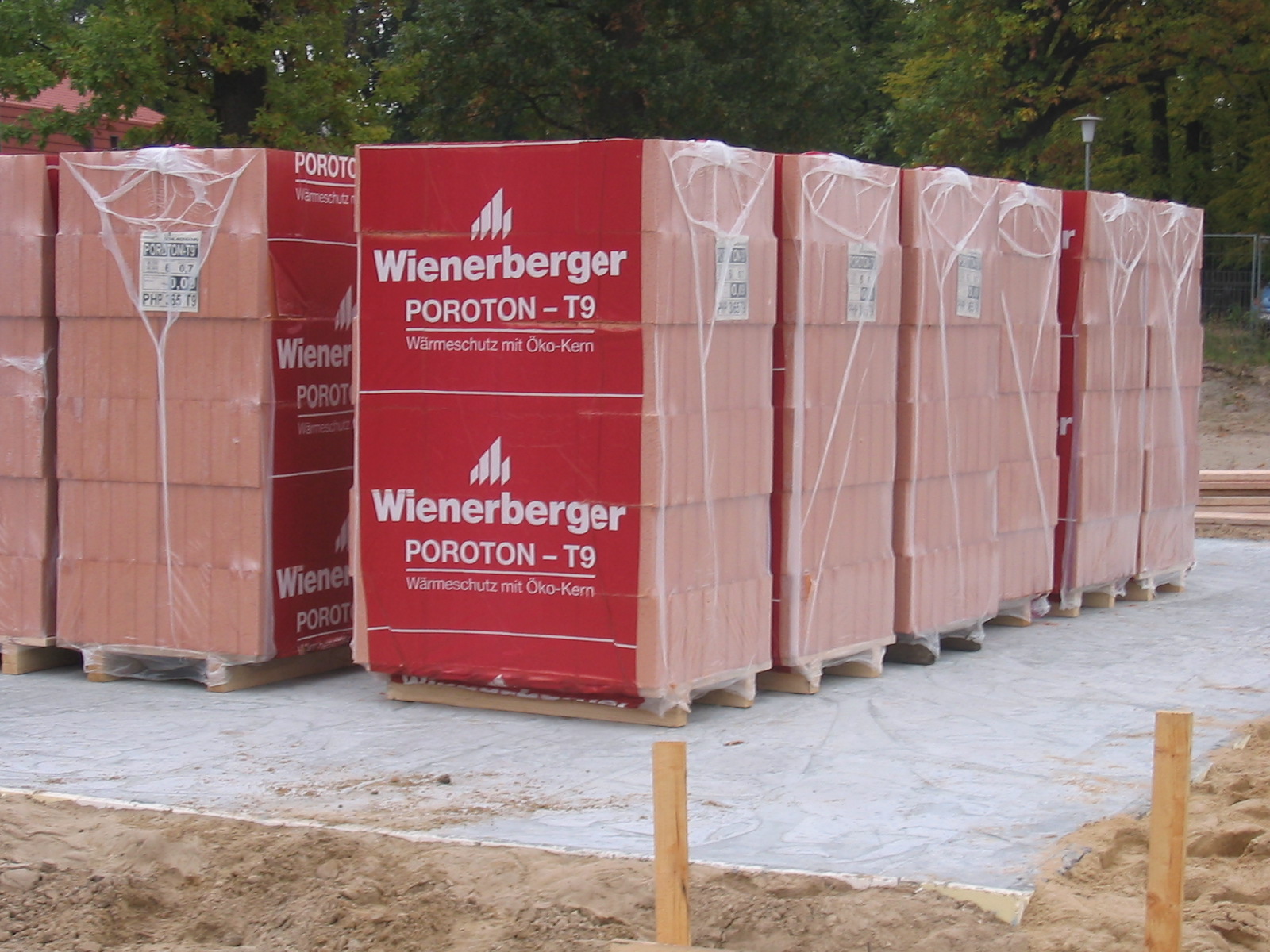

Beton für Streifenfundament und Platte
Concrete for the fundament

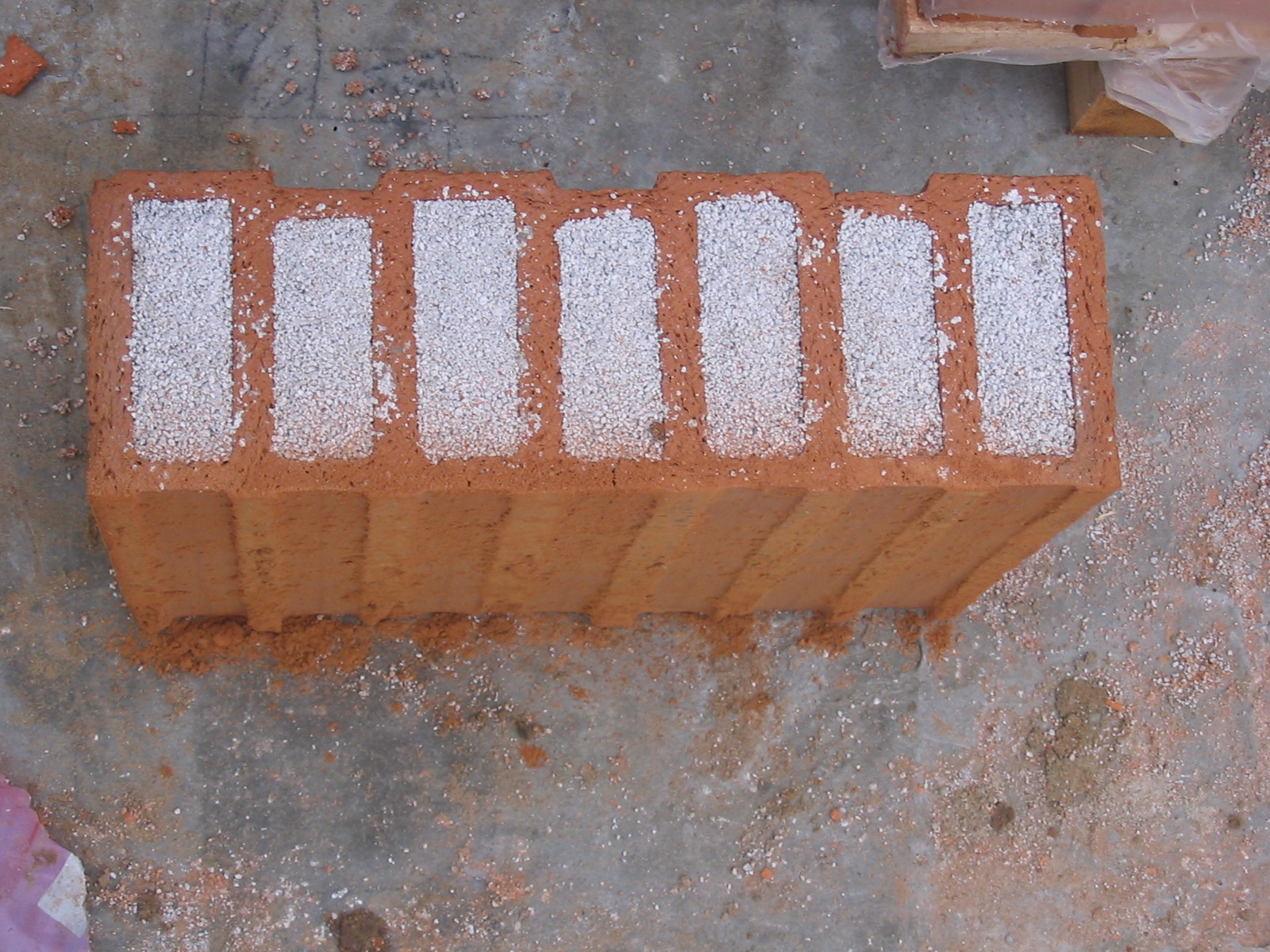

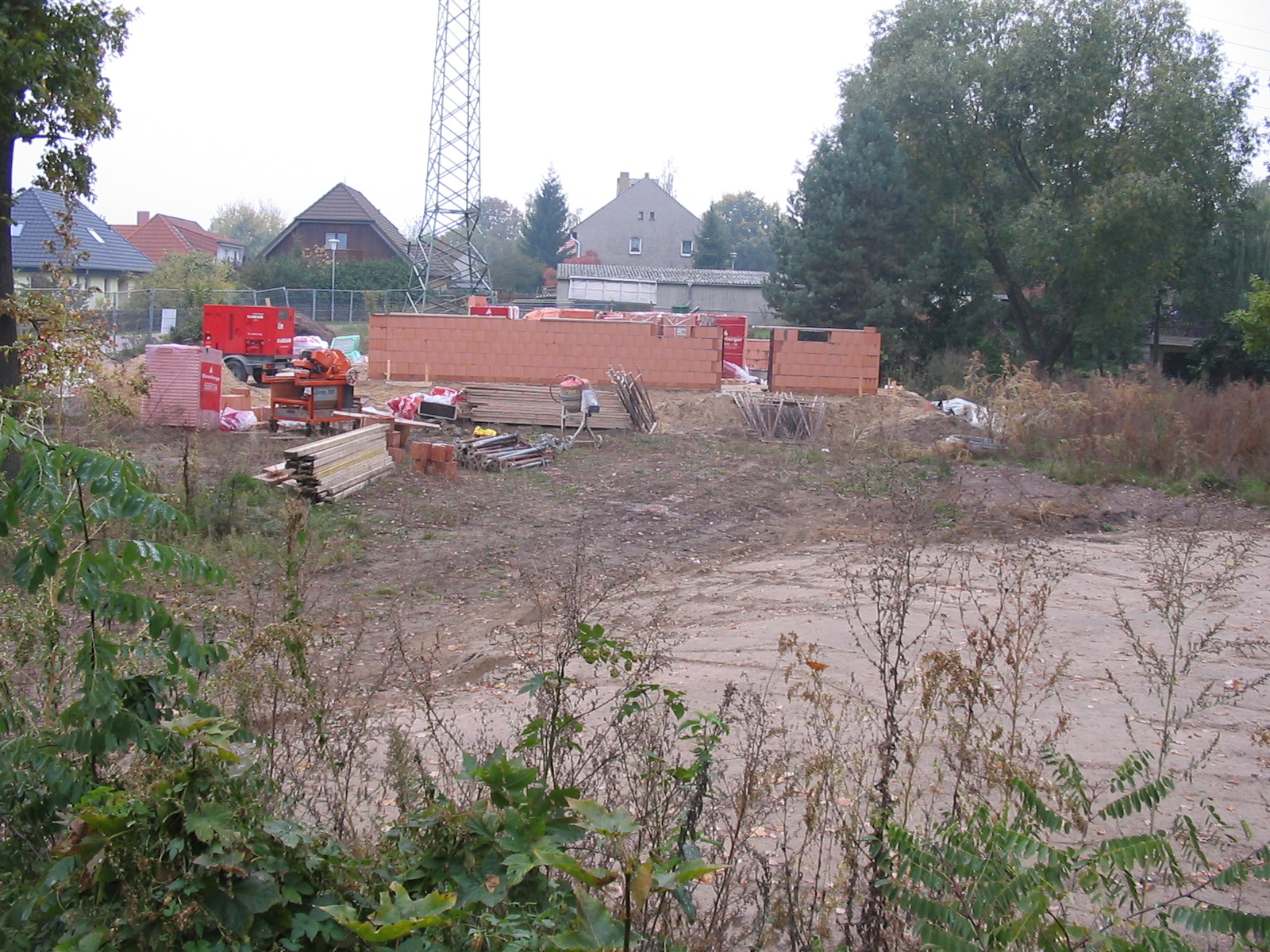

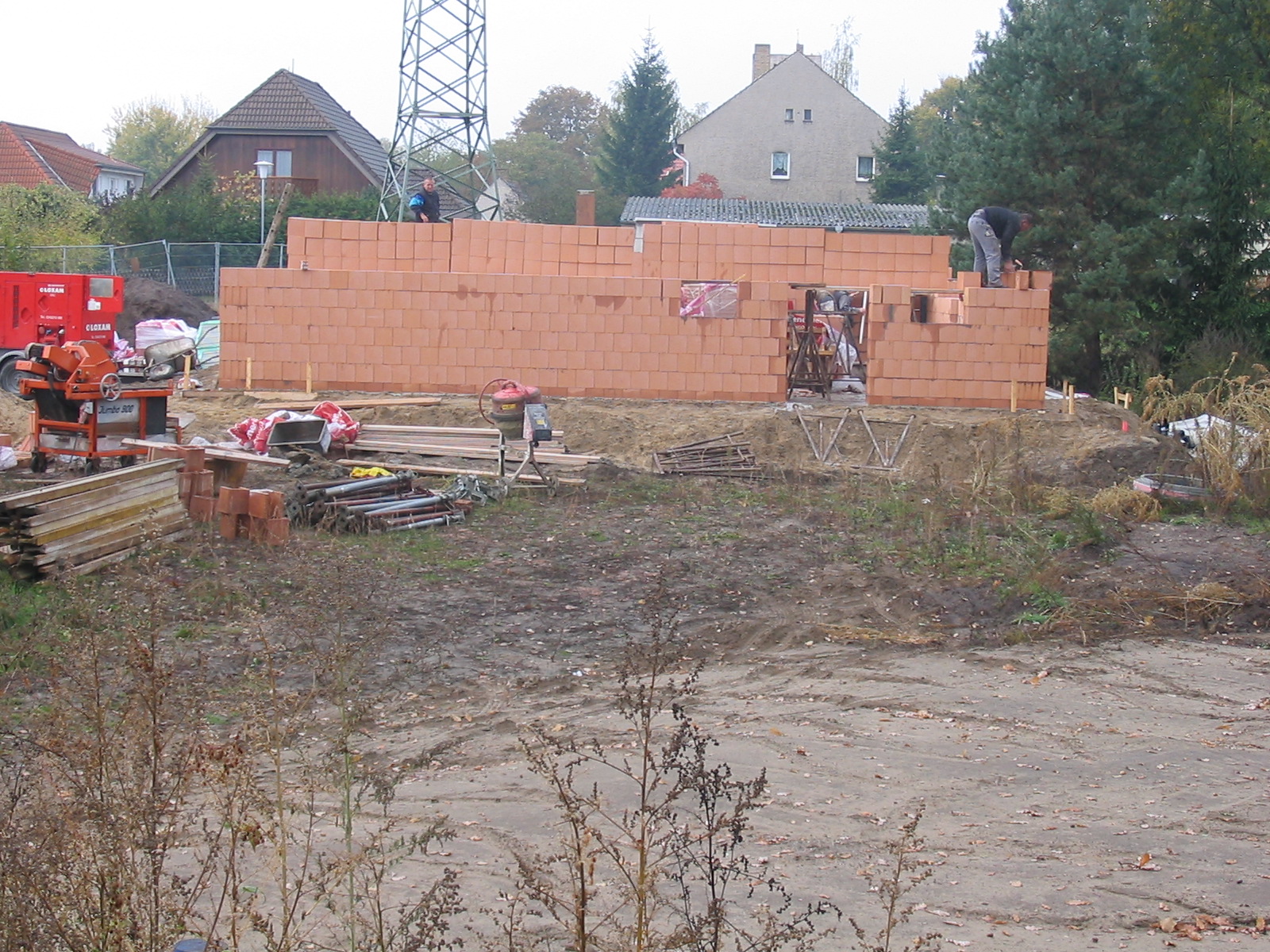

Die Ziegel sind da und am nächsten Abend steht schon ein Stück Wand

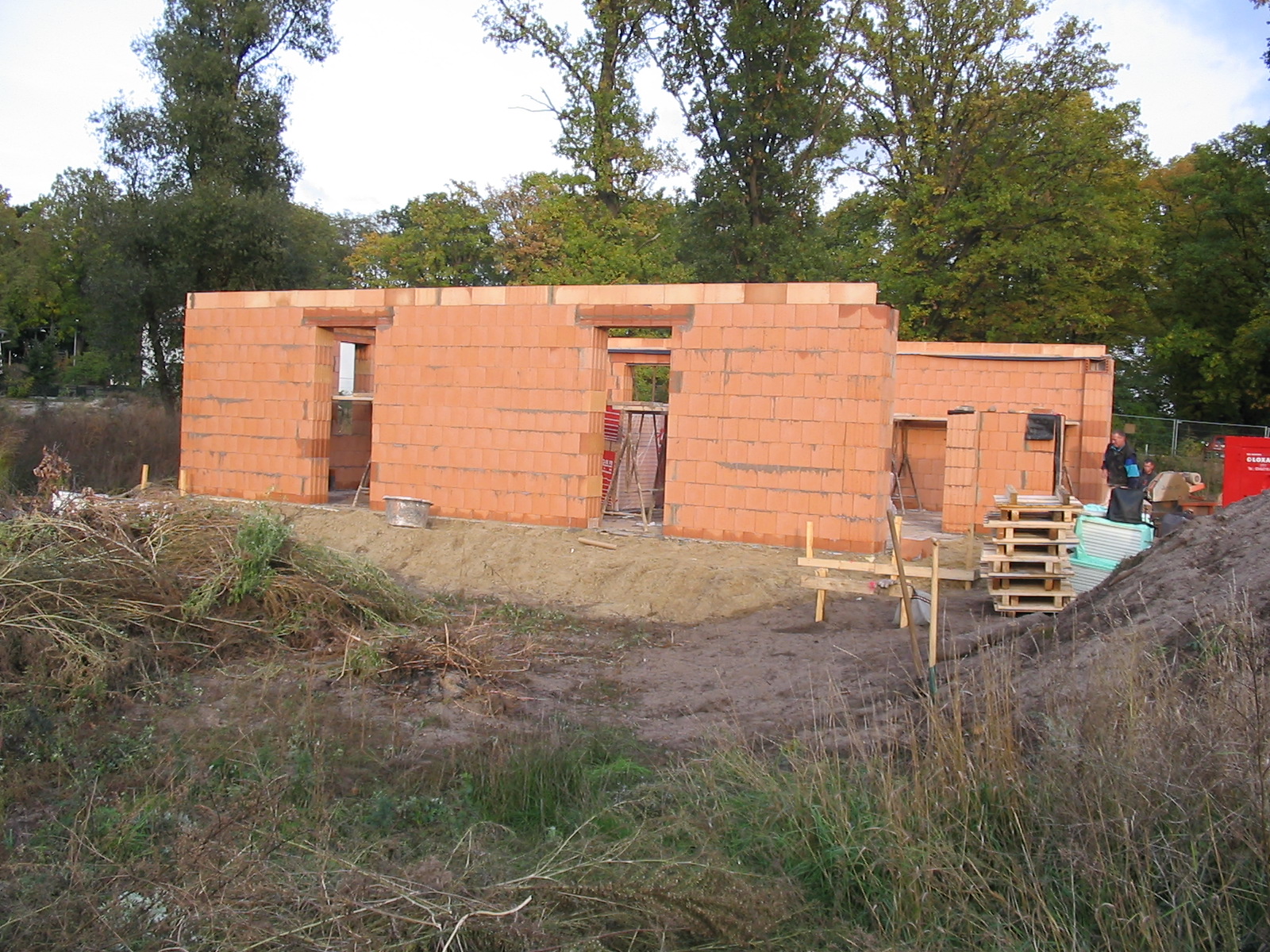

The bricks arrived and on the next evening a part of the wall is visible

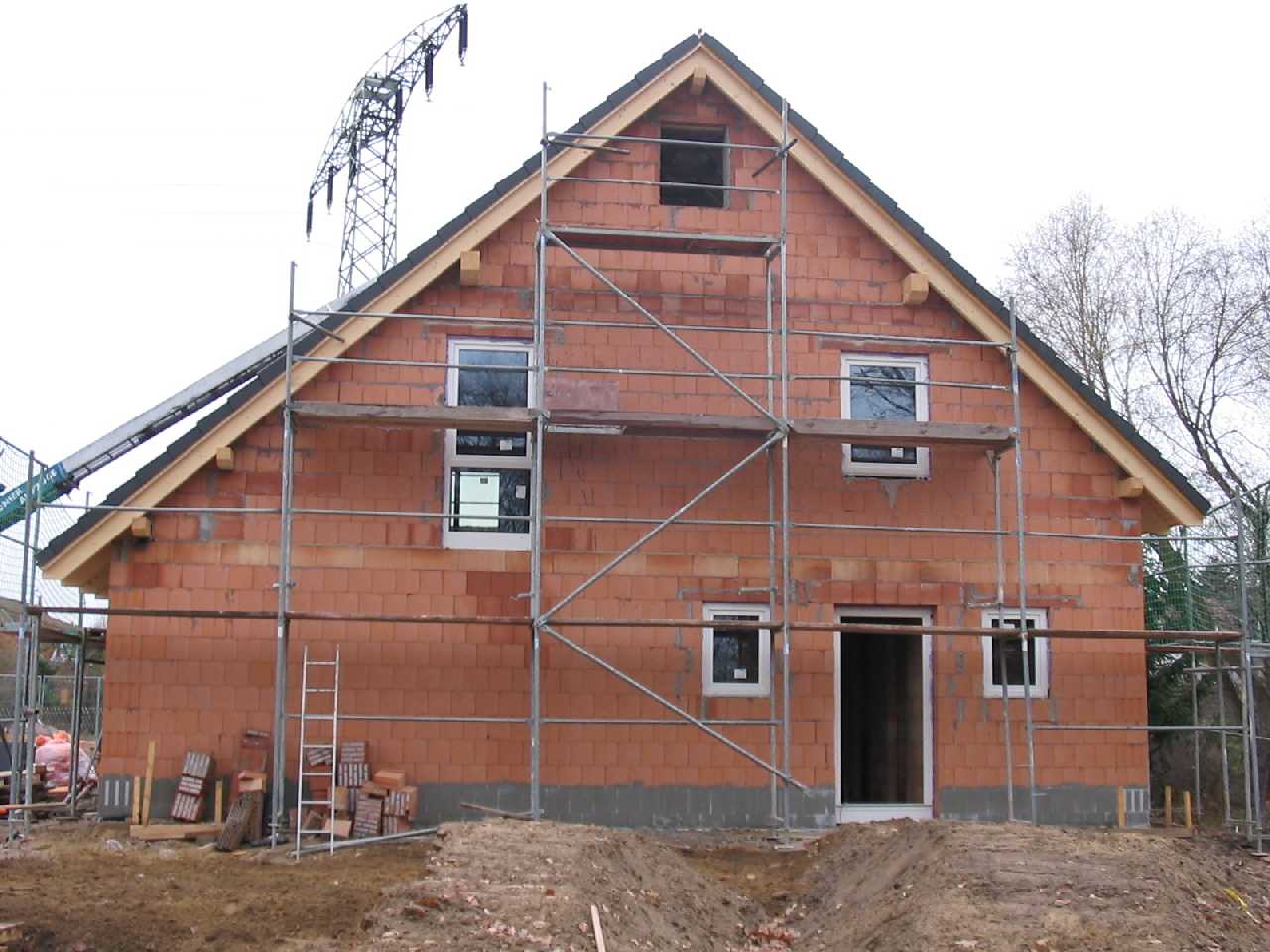

Stand 22. Oktober abends
Der Ziegel - und: Jenny macht Pause

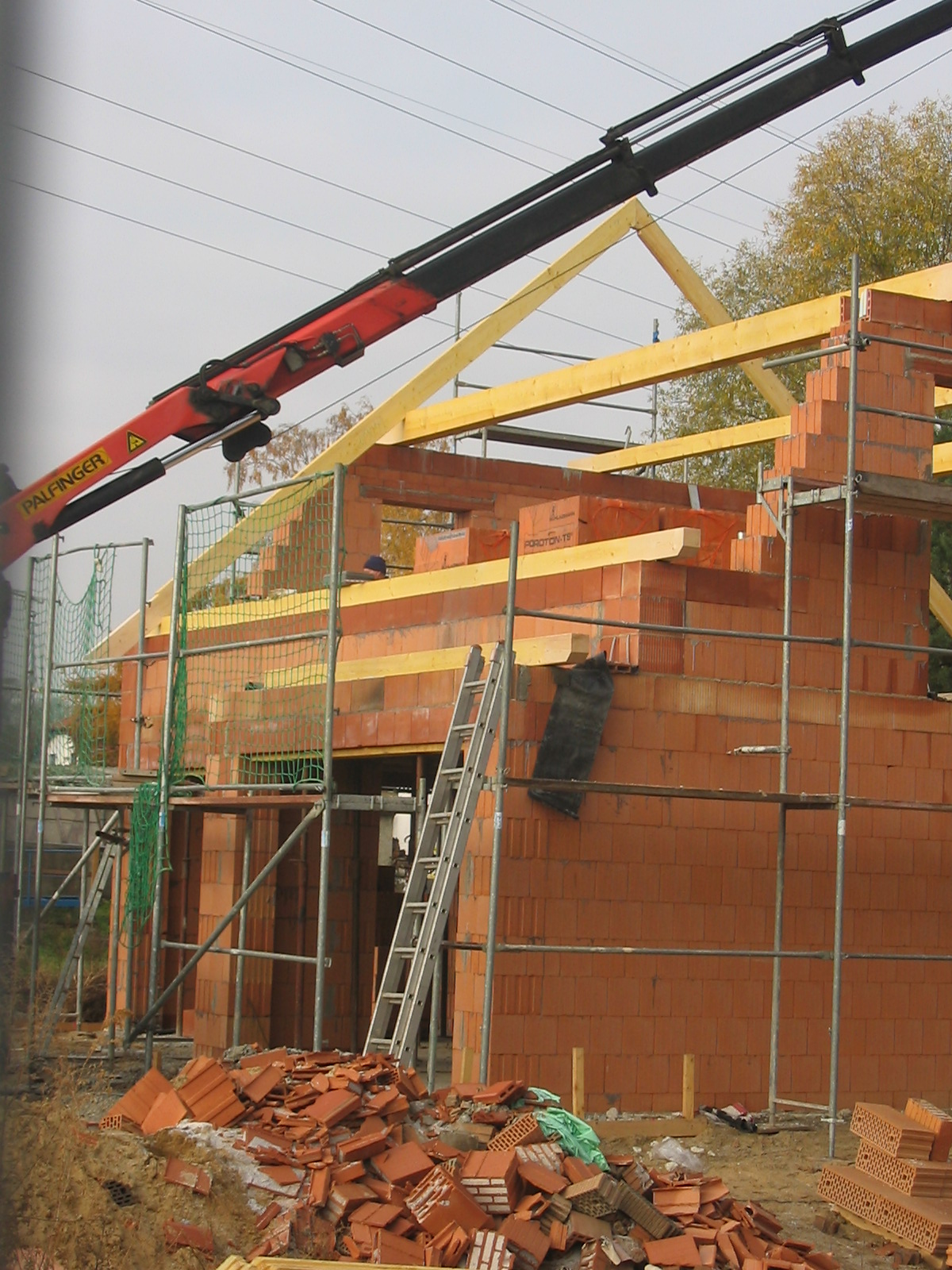

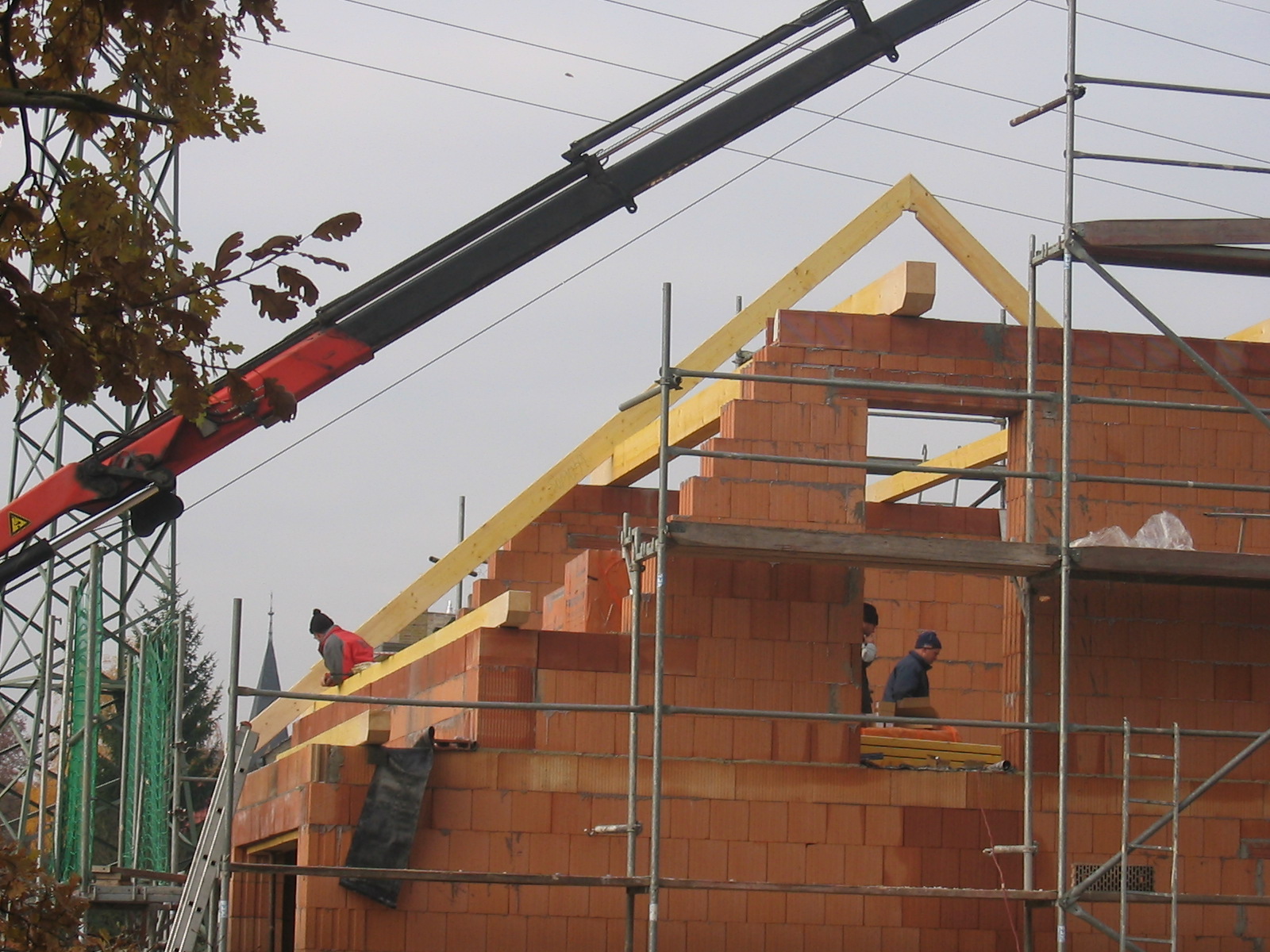

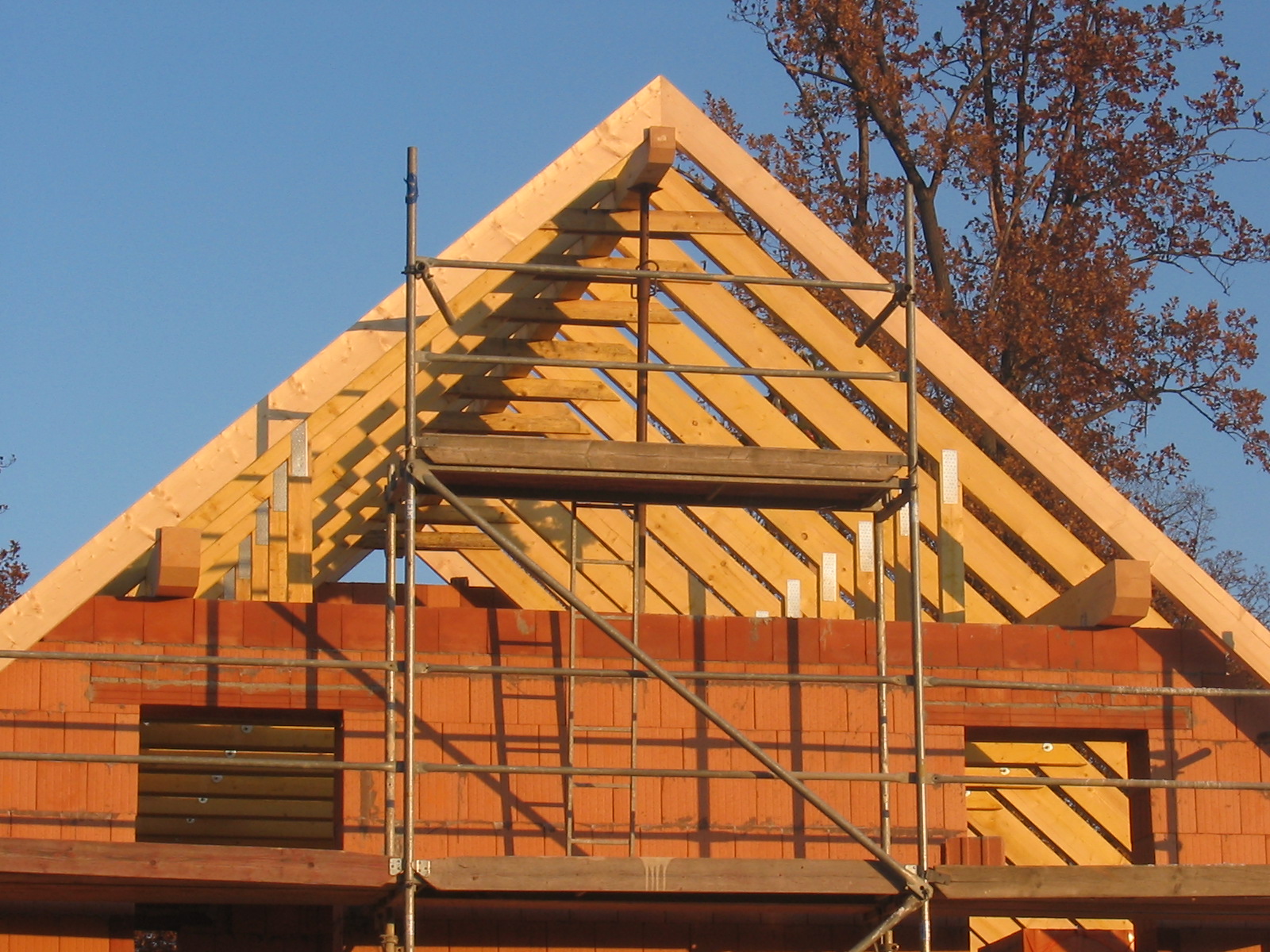

Das Dach ist gerichtet - 7.11.2003

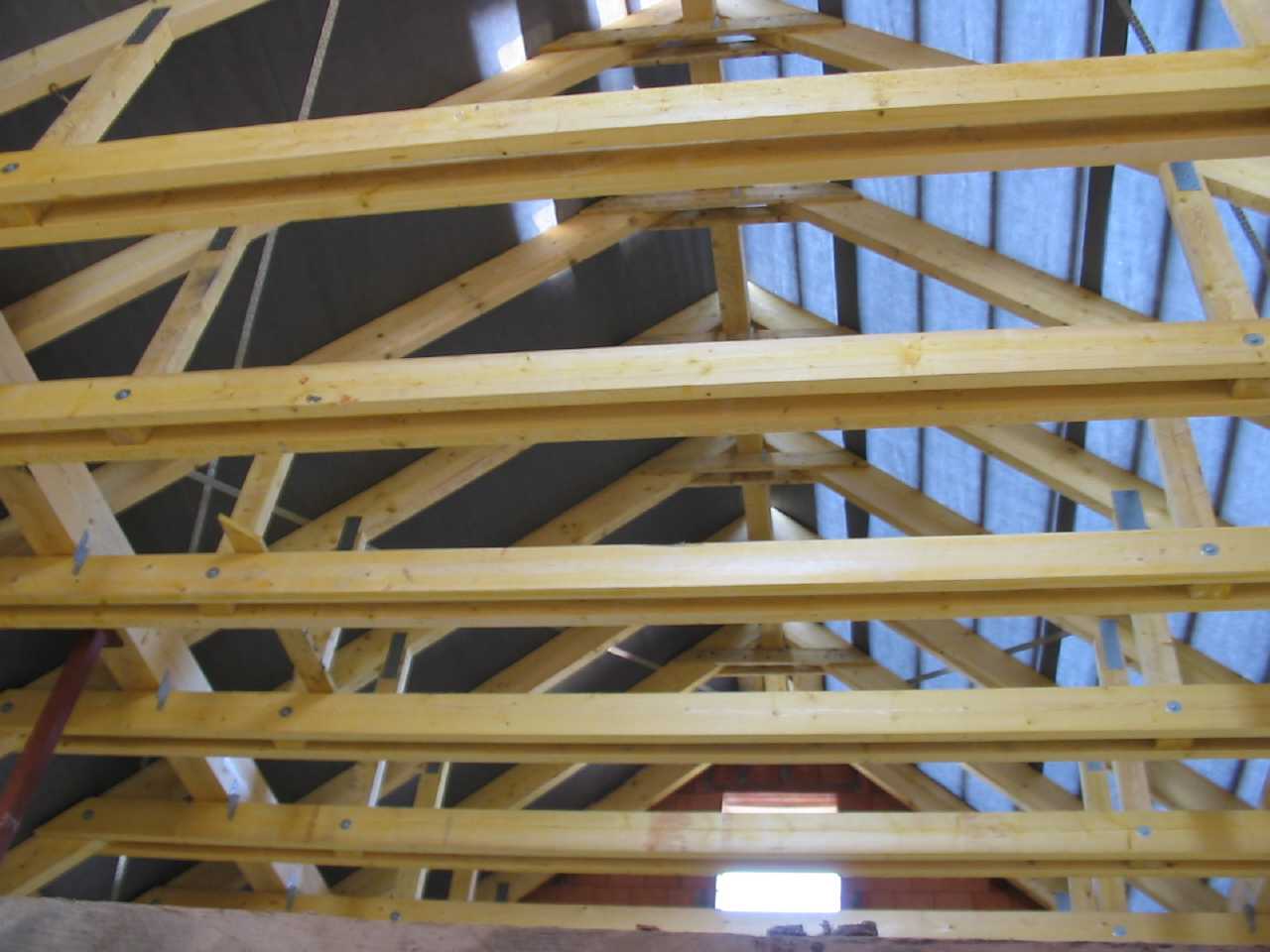

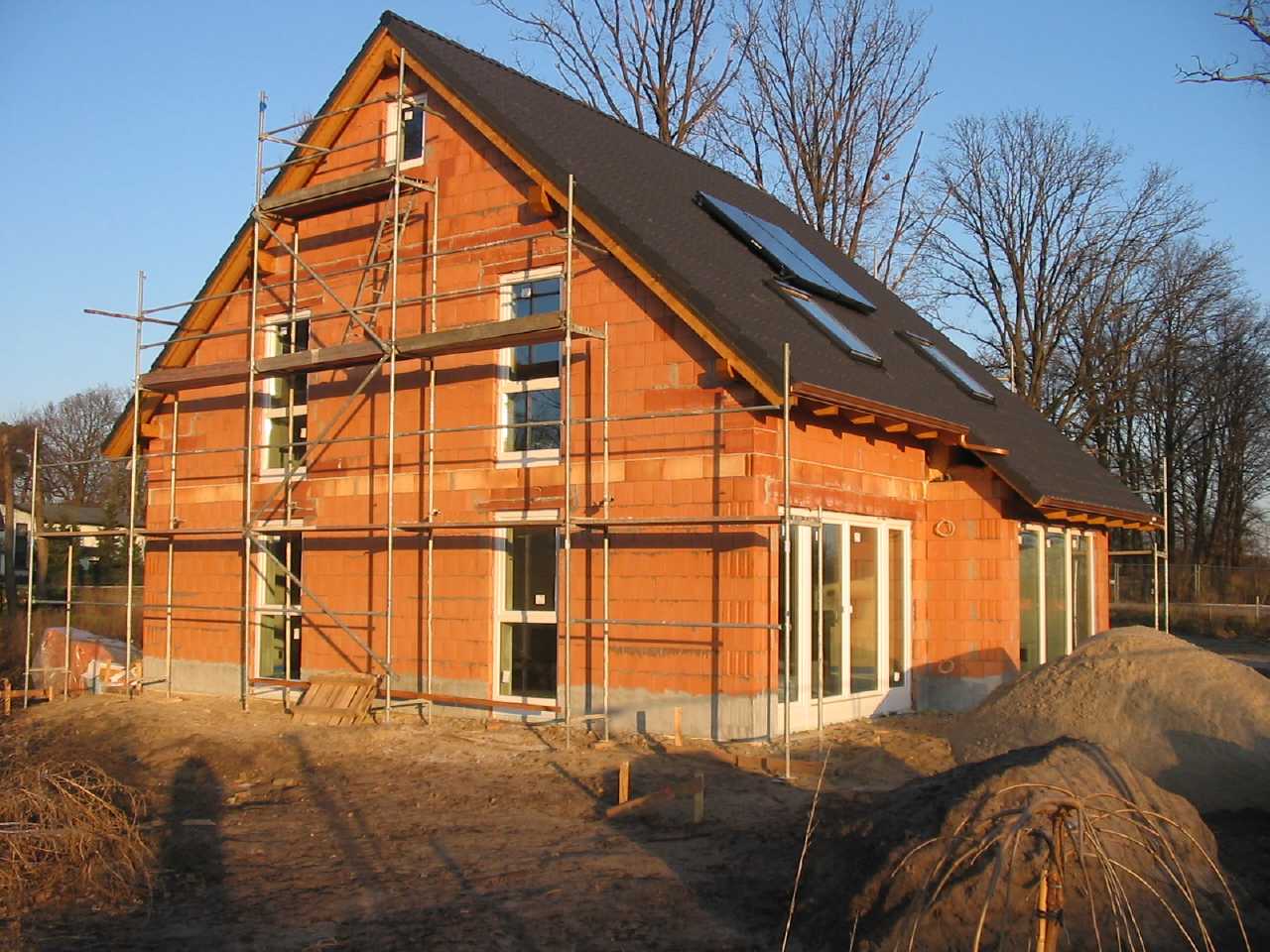

Stand 11.11.2003

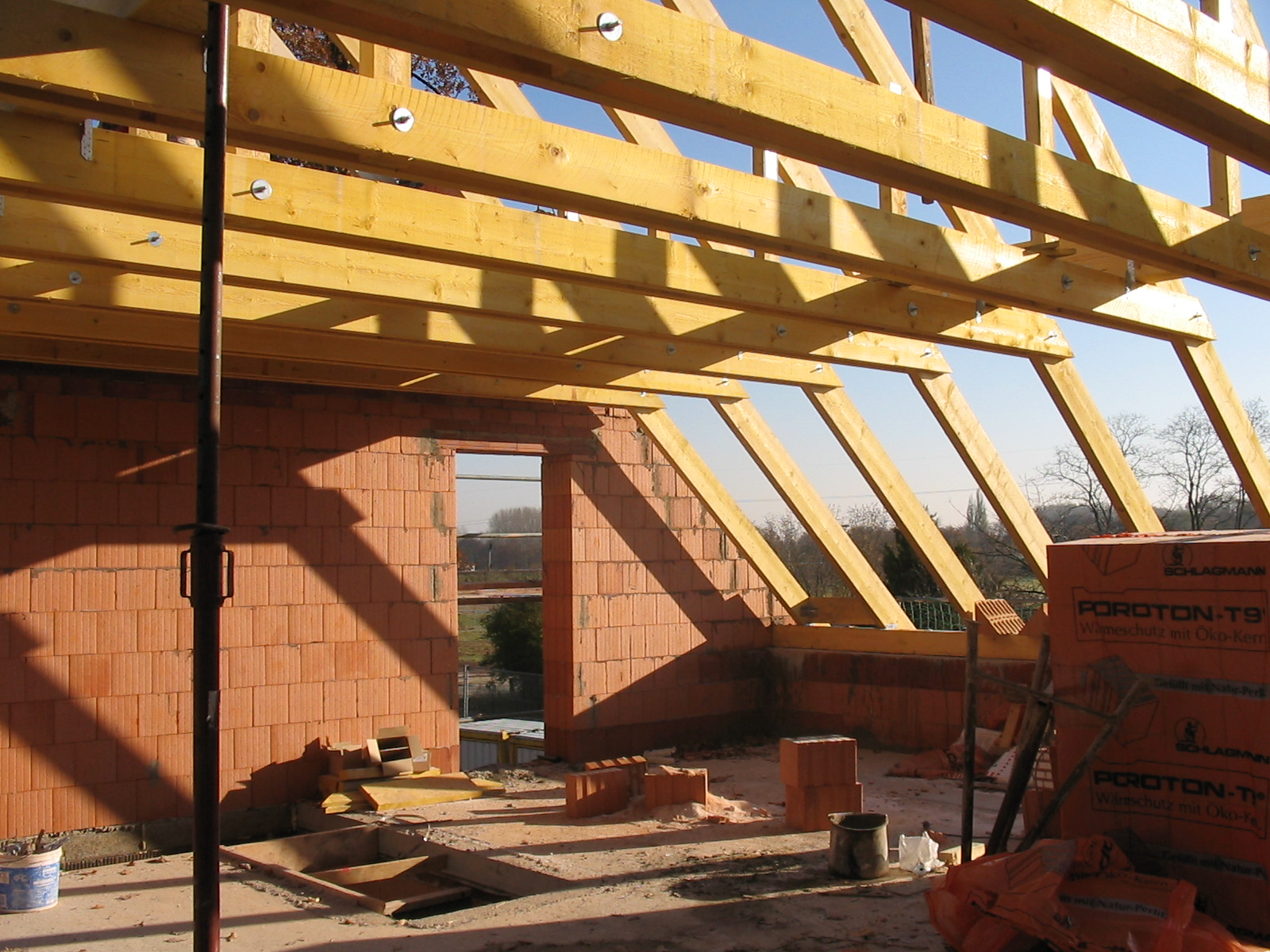

Blick von Osten und in den Dachstuhl.
View from the East and into the roof construction.

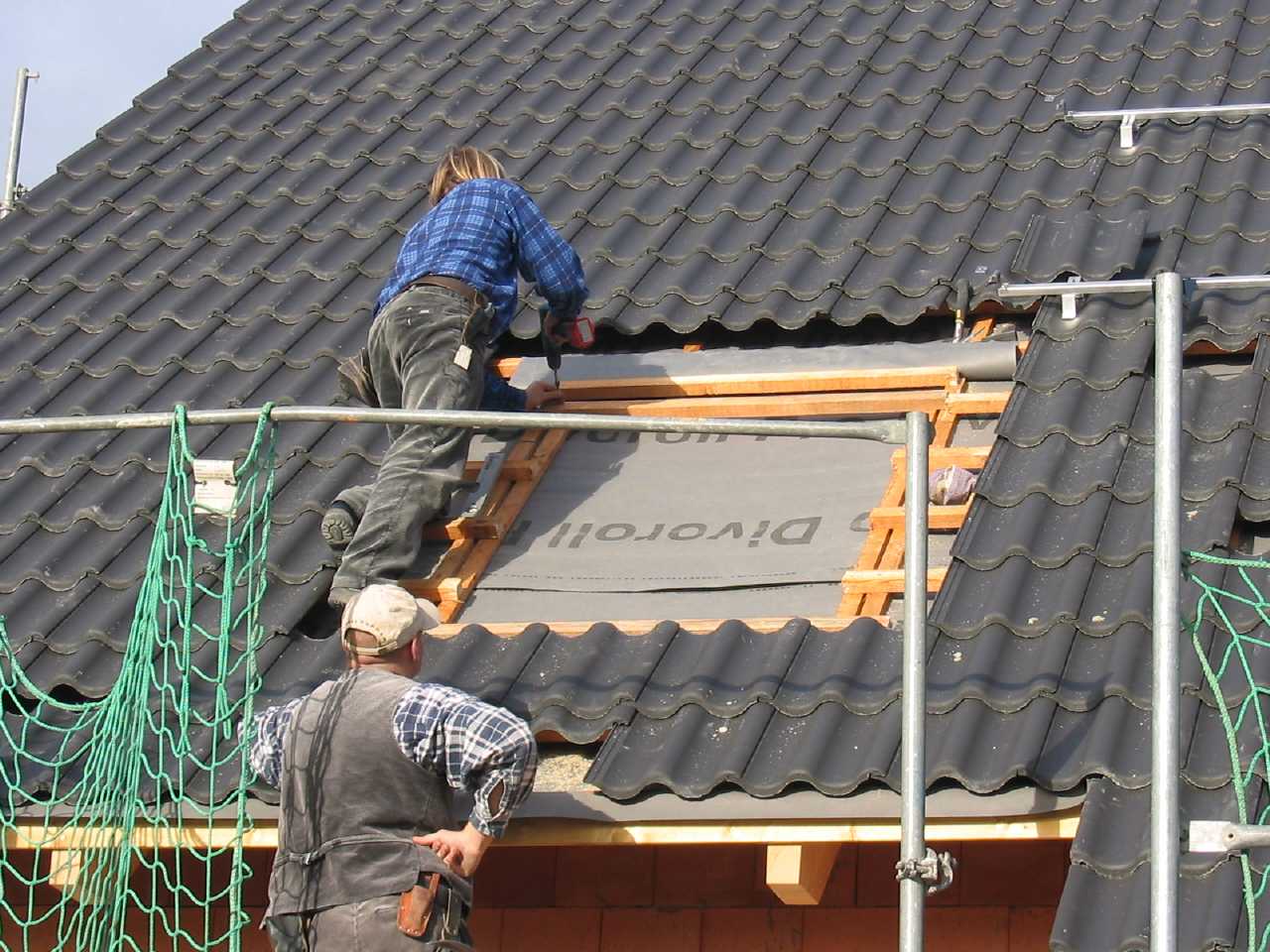

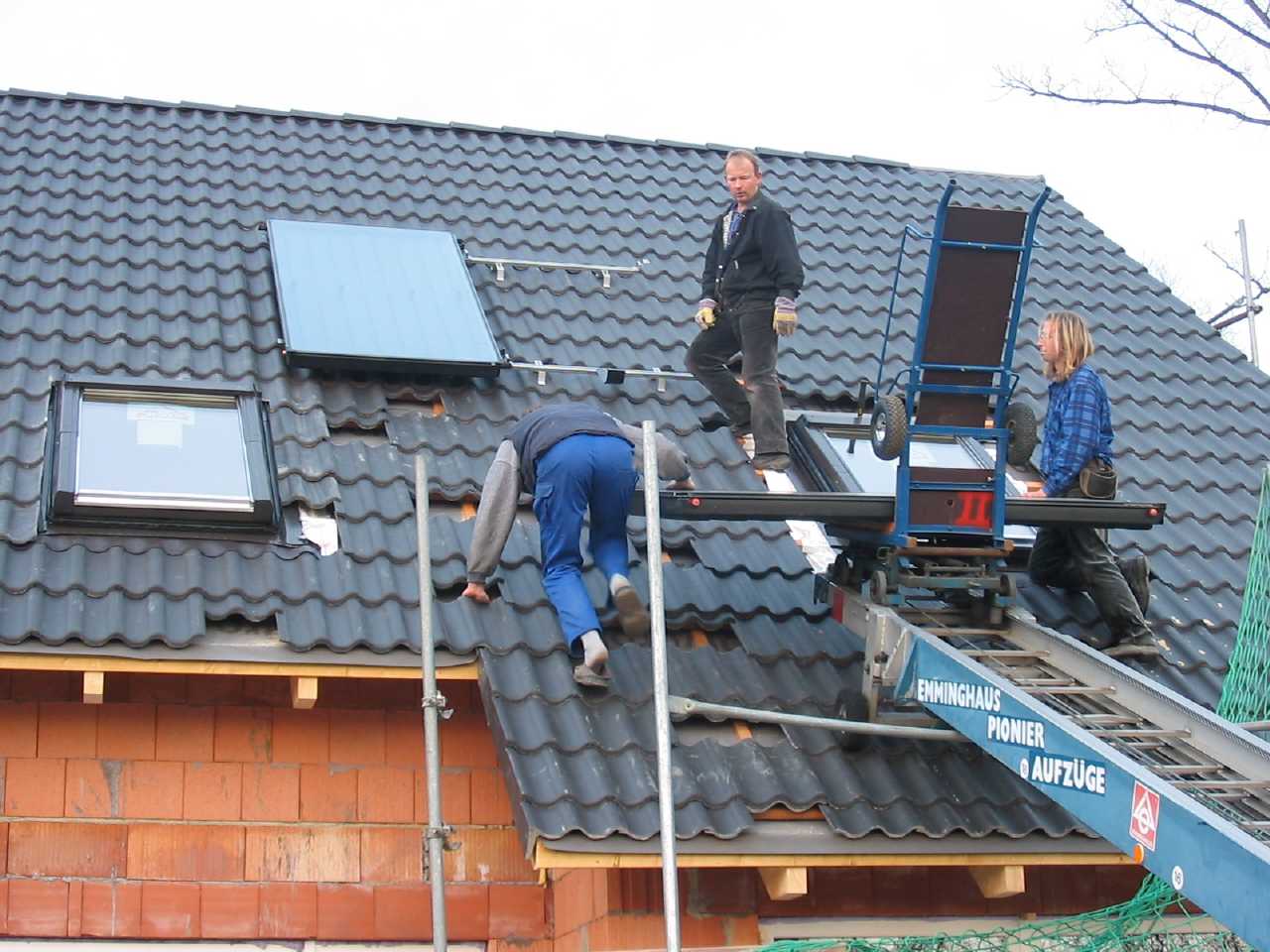

Montage der Dachfenster.
Mounting the roof windows.

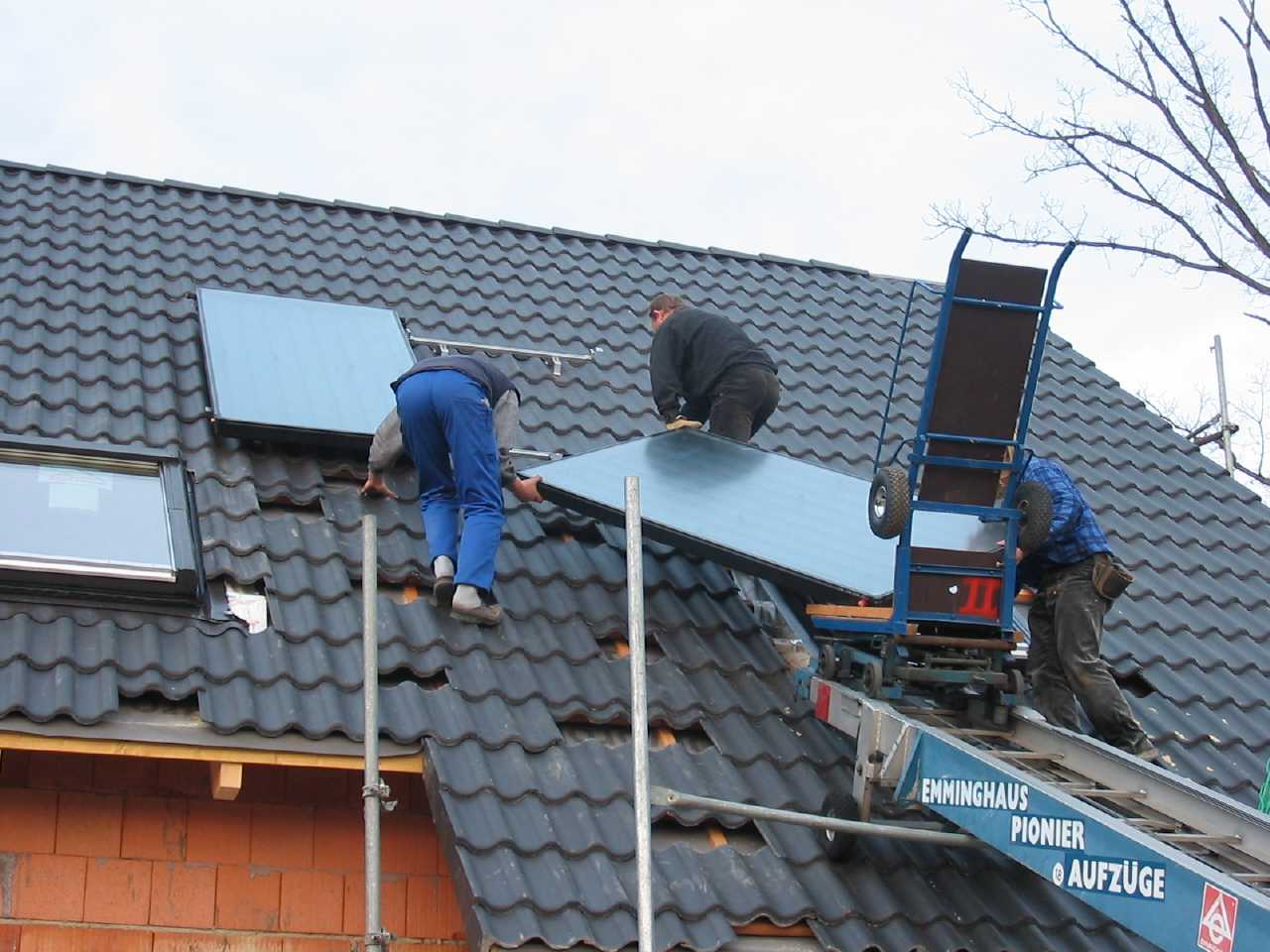

Die Solarkollektoren schweben auf ihren Platz.
Mounting the solar panels.

Jede Menge Kabel verschwinden in den Wänden.
Plenty of wires are hidden in the walls.
Spuren des Belüftungssystems.
Traces of the air conditioning.

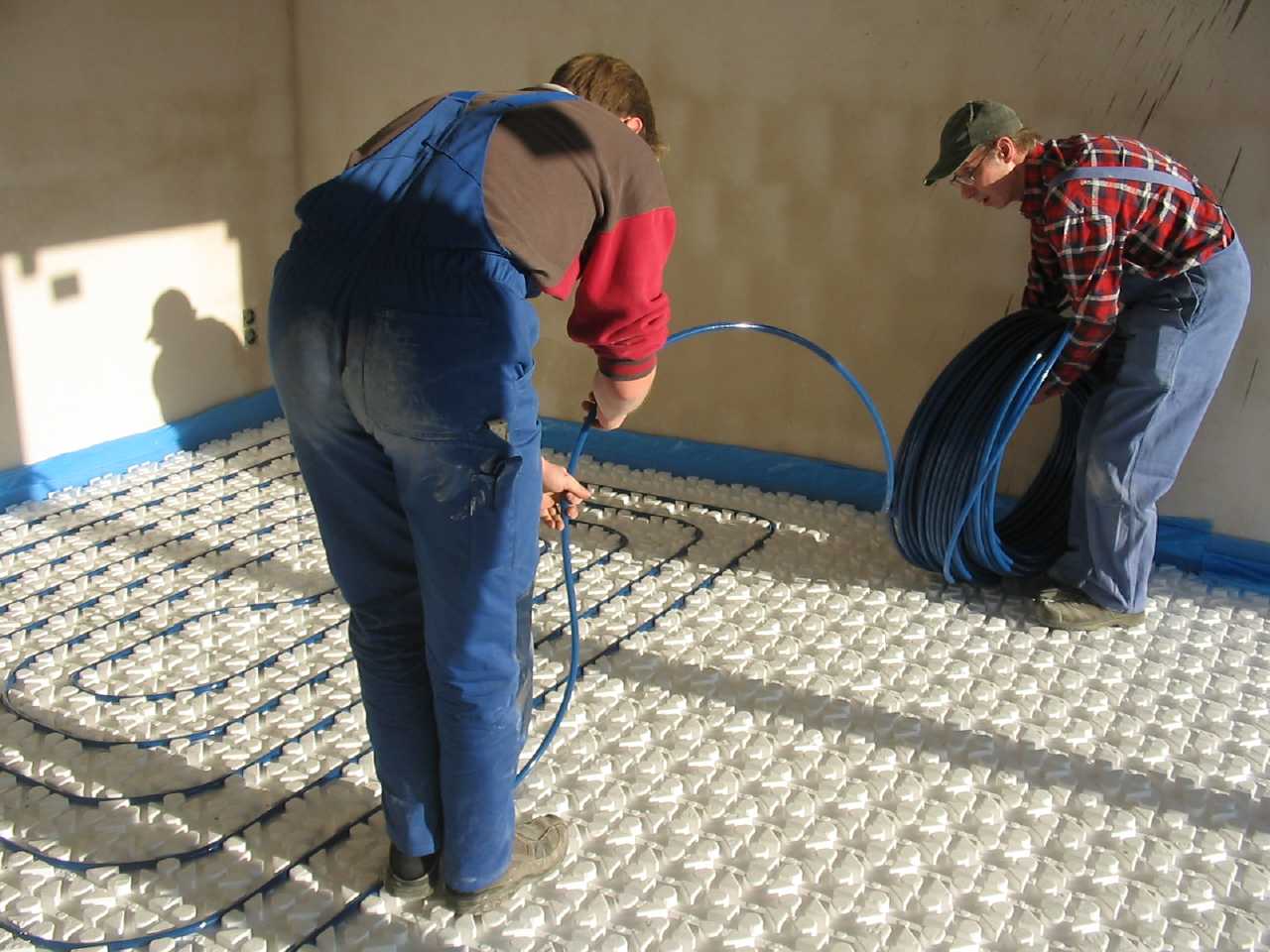

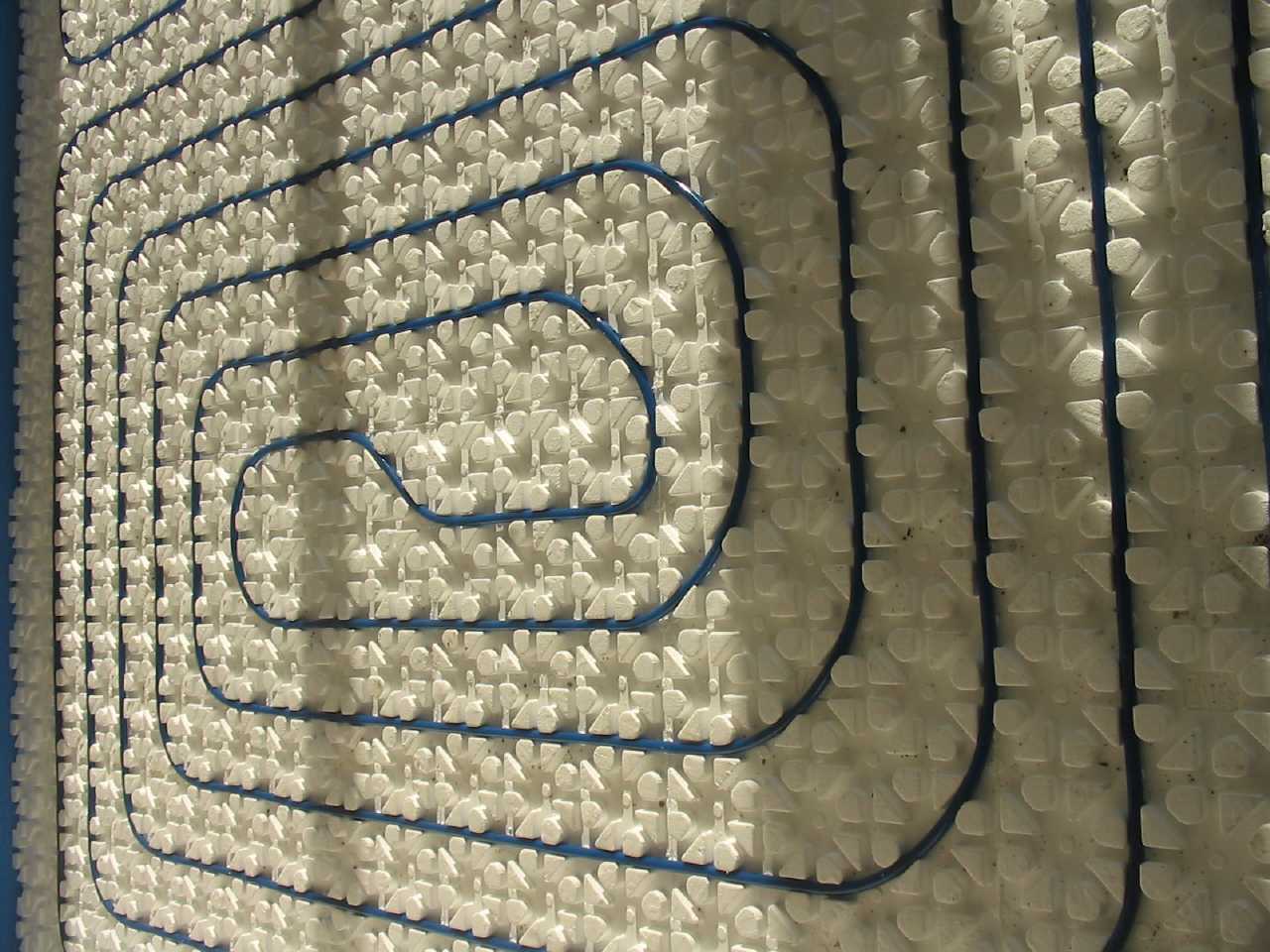

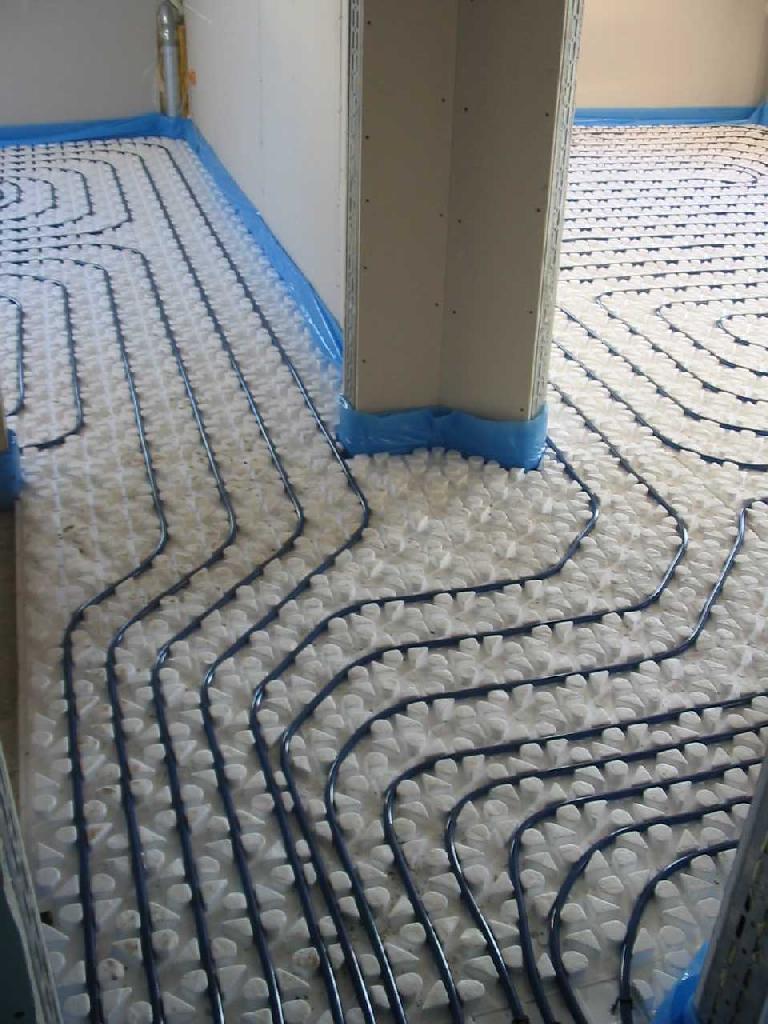

Die Fußbodenheizungsschläuche werden verlegt.
Floor heating is installed.
19. Dezember 2003: Der Estrich kann kommen!
